2017年1月13日
-
建物完成。
建物が完成いたしました。
完成写真をご覧いただくには
コチラ▶︎
-

2017年1月6日
-
遮音マット工事をしました。
遮音マット工事をしました。
-
2016年12月23日
-
ボード張り付け工事をしました。
お客様が気にされていた3F廊下の明るさは、窓の位置を高く変えたことで十分明るくなりました。
-
2016年12月2日
-
吹付断熱工事をしました。
吹付断熱工事をしました。白いモコモコしたものが断熱材、現場発泡硬質ウレタンフォームです。
-
2016年11月25日
-
床断熱施工の様子です。
床断熱施工の様子です。
-
2016年11月18日
-
ベランダ工事、外壁工事をしました。
ベランダ工事、外壁工事をしました。
-
2016年11月11日
-
軽天工事をしました。
軽天工事をしました。軽鉄材といわれる材料で、壁や天井の下地の骨組みを作ります。
-
2016年10月28日
-

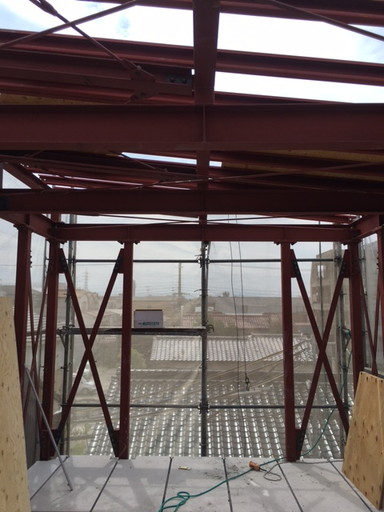

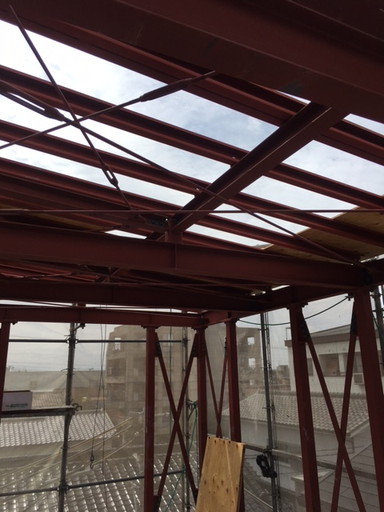

屋根工事をしました。
屋根工事をしました。
-
2016年10月21日
-

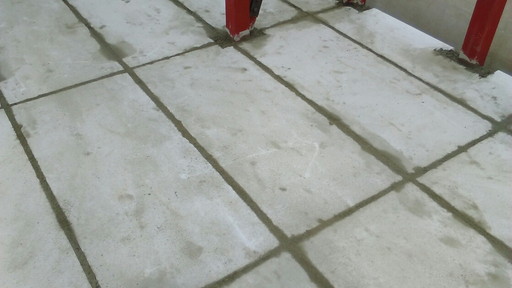

ALC工事をしました。
ALC工事をしました。
・2Fと3Fの床に100mm厚のALCコンクリートを敷いていきます。ALCコンクリートはその中心に防錆処理を施した補強鉄筋(ラス網)を内蔵した建築パネルです。軽い、強い、燃えない、腐らないといった軽量気泡コンクリートの性能を長期間維持しつつ、一段と強度をもたせた理想的な建材です。
-
2016年10月7日
-
上棟式を行いました。
上棟式を行いました。
・上棟式を行いました。上棟式は建前(タテマエ)とも呼び、無事棟が上がったことに喜び、感謝する儀式です。
-
2016年9月30日
-
鉄骨上棟しました。
鉄骨上棟しました。
・基礎工事が完了し、鉄骨上棟しました。鉄骨を慎重にクレーンで吊り上げ、ハイテンションボルトでしっかりと締め付けました。
-
2016年9月23日
-
コンクリート打設工事をしました。
コンクリート打設工事をしました。
-
2016年9月9日
-
基礎配筋工事をしました。
基礎配筋工事をしました。
・基礎配筋工事とは鉄筋を格子状に組んでいく工事で、こちらが基礎コンクリートの骨組みとなります。強固なベタ基礎・ダブル配筋を採用しています。
-
2016年8月26日
-

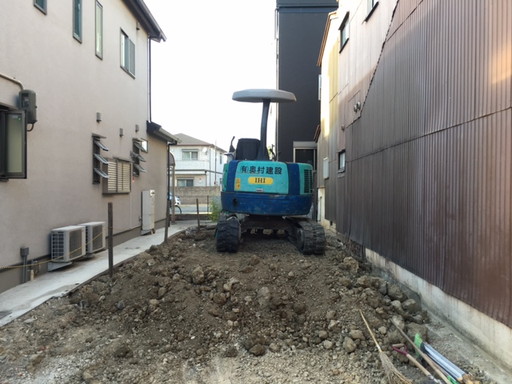

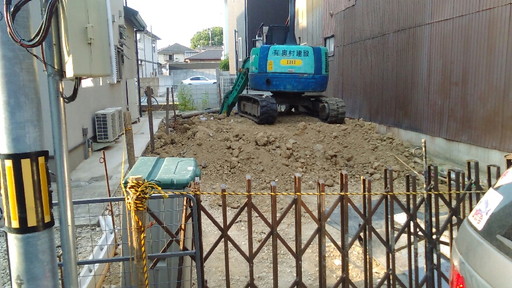

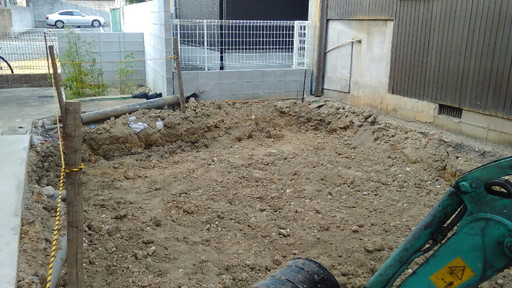

基礎着工しました。
基礎着工しました。
-
2016年8月5日
-
地鎮祭を執り行いました。
工事の着工にあたり、神職をお招きして神様にお供え物をし祝詞をあげ、お祓いをし浄めて、最初の鍬や鋤を入れ工事の無事を祈ります。
-
2016年7月22日
-
大阪市住吉区遠里小野で建替え工事がスタート
大阪市住吉区遠里小野で建替え工事が始まります。敷地面積23.70坪、延床面積36.56坪の地上3階建てです。
これから現場状況をご報告していきます。お楽しみに。
まずは解体の様子から。
