2016年8月12日
-

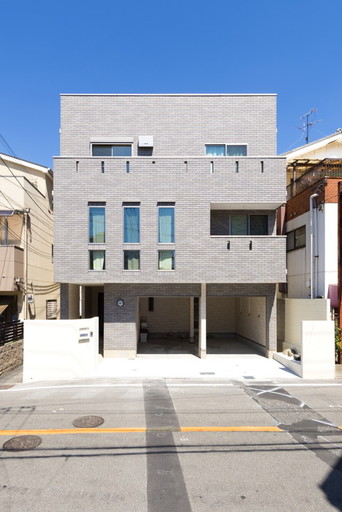

建物完成。
建物が完成いたしました。
完成写真をご覧いただくには
コチラ▶︎
-
2016年8月5日
-
床暖房を施工しました。
床暖房を施工しました。
-
2016年7月29日
-
屋上~ベランダ工事の様子です。
・屋上です。
・ベランダ工事です。スリット加工をしています。
-
2016年7月15日
-
水道工事の様子です。
水道工事の様子です。
-
2016年7月1日
-
ボード貼付工事を行いました。
・ボード貼付工事をしました。貼り付けたい壁の寸法に合わせてカットし、壁前面に貼り付け、工具を使ってしっかり固定します。
・サッシを取り付けました。
-
2016年6月24日
-
吹付断熱工事をしました。
吹付断熱工事をしました。現場での発泡施工で建物の細かい隙間にもしっかりと充填し密着します。
-
2016年6月17日
-
軽天工事をしました。
軽天工事をしました。軽鉄材という材料で、壁や天井の下地の骨組をつくります。
-
2016年6月10日
-
ALC工事~R階段設置工事の様子です。

・ALC工事です。こちらはバルコニー吹き抜け部分です。

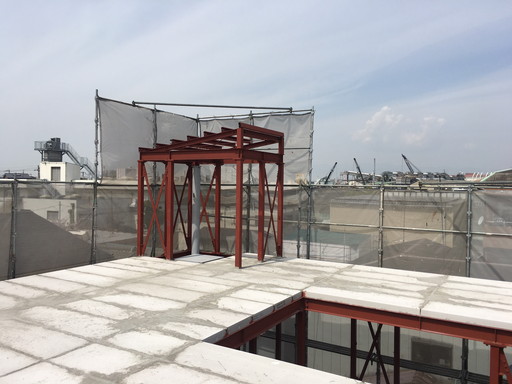

・屋上です。
・R階段設置工事です。
-
2016年5月27日
-
上棟式を行いました。
建物の守護神と匠の神を祀って、棟上げまで工事が終了したことに感謝し、さらに無事に建物が完成することを祈願する儀式です。お施主様と弊社で祈願しました。
-
2016年5月13日
-

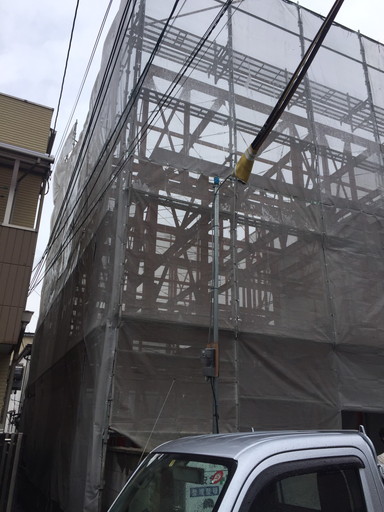

足場を組み立てました。
足場を組み立てました。
-
2016年4月29日
-
鉄骨工事をしました。
基礎工事が完了し、いよいよ鉄骨上棟です。
-
2016年4月15日
-

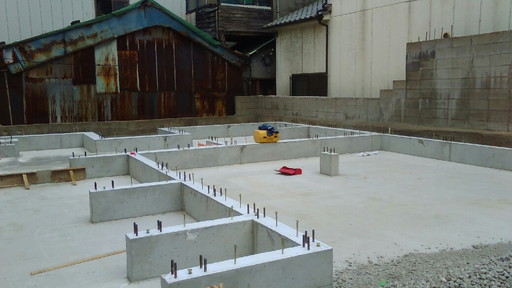

基礎工事が完了しました。
基礎工事が完了しました。次は鉄骨建て方です。
-
2016年4月1日
-

立上がり型枠工事をしました。
立上がり型枠工事をしました。
-
2016年3月18日
-

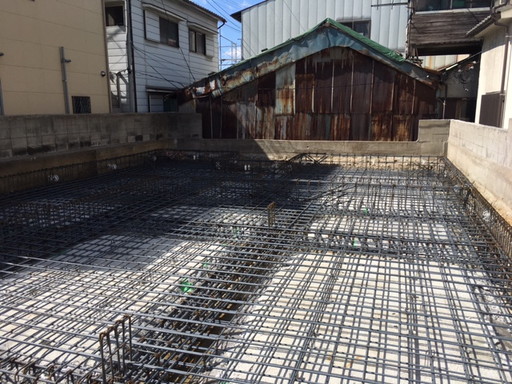

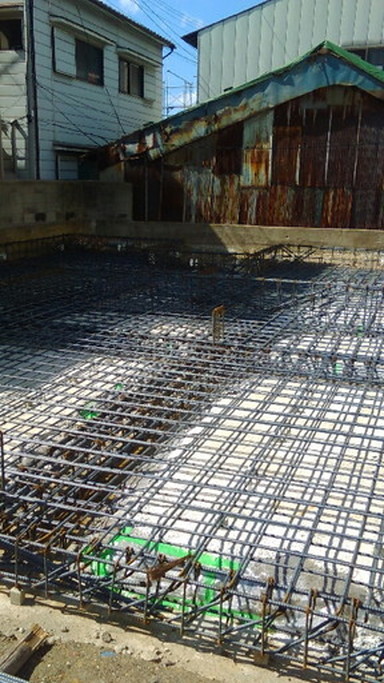

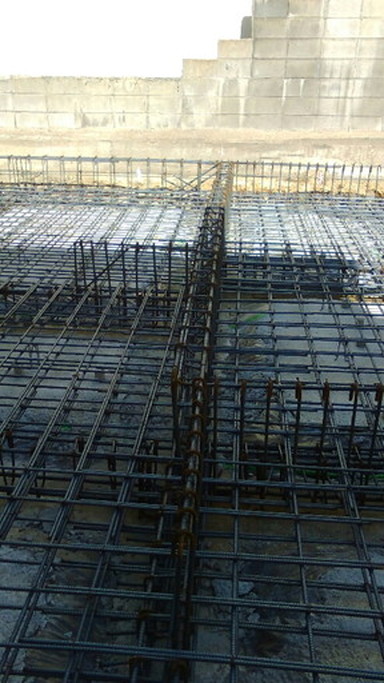

基礎配筋工事をしました。

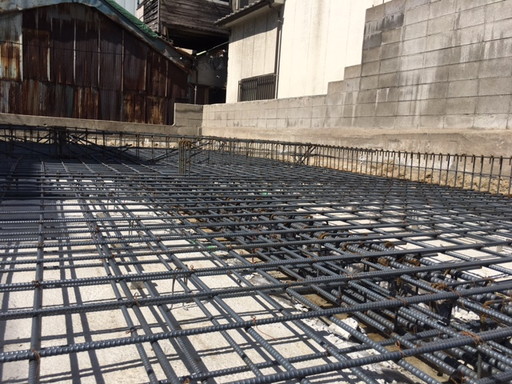

基礎配筋工事とは鉄筋を格子状に組んでいく工事で、こちらが基礎コンクリートの骨組みとなります。
強固なベタ基礎・ダブル配筋を採用しています。
-
2016年2月26日
-
大阪市西淀川区中島で建替え工事がスタート。
大阪市西淀川区中島で建替え工事が始まります。敷地面積42.95坪、延床面積69.69坪の地上3階建てです。
これから現場状況をご報告していきます。お楽しみに。まずは解体の様子から。
