2016年3月11日
-
建物完成。
建物が完成いたしました。
完成写真をご覧いただくには
コチラ▶︎
-
2016年3月4日
-
お風呂工事、キッチン工事、照明工事の様子です。
お風呂工事、キッチン工事、照明工事の様子です。
・お風呂です。ウッド柄のアクセントパネルです。

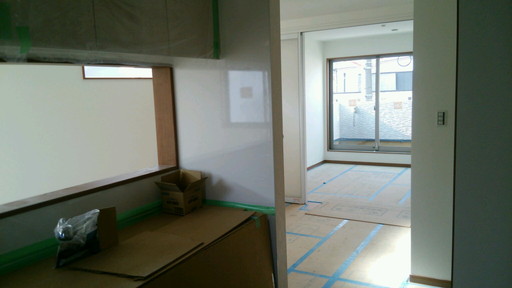

・キッチンです。扉柄はホワイトです。
・照明を取り付けています。
-
2016年2月19日
-
階段工事~クロス工事の様子です。
階段工事~クロス工事の様子です。
・階段を取り付けました。ボードも貼り付けていっています。
・ボードを貼り、パテ処理をした後、お客様にお選びいただいたクロスを貼ります。
-
2016年2月12日
-
外壁工事をしました。
外壁工事をしました。

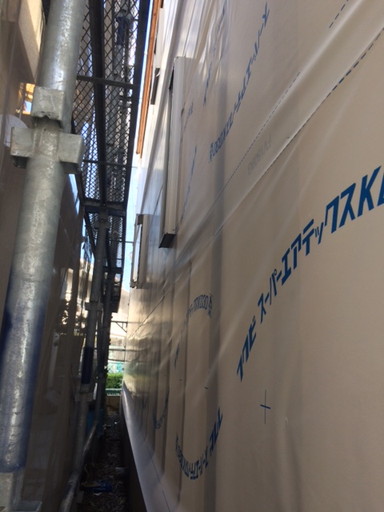

・外壁の下地です。お隣との間隔が狭くても工事できます。
・外壁工事の様子です。
-
2016年1月29日
-
ベランダの防水工事と防蟻工事の様子です。
ベランダの防水工事と防蟻工事の様子です。
-
2016年1月15日
-
サッシ部分の木工事の様子です。
サッシ部分の木工事の様子です。

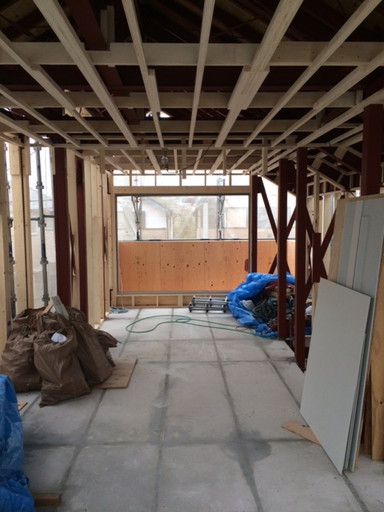

・開口を寸法通り開けておきます。
・サッシが取り付けられました。
-
2015年12月25日
-
木工事の様子です。

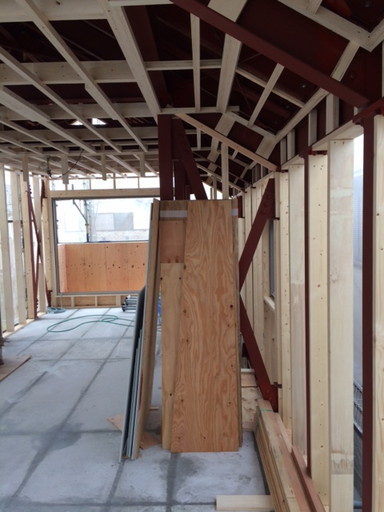

木工事の様子です。内部の壁や天井の木部分が施工されていきます。
-
2015年12月11日
-
上棟式を行いました。
上棟式とは、新築への祝福と神の守護に感謝を示し、同時に無事建設されることを祈願する儀式です。
四隅の柱に酒や塩、米をまき清め、天地四方の神を拝みます。棟上げ(むねあげ)、建前(たてまえ)ともいいます。
-
2015年11月27日
-
足場を設置しました。
足場を設置しました。
-
2015年11月13日
-

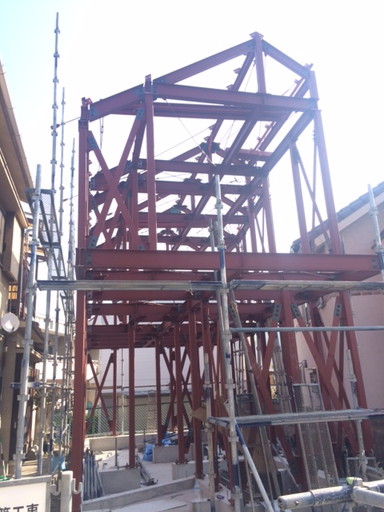

鉄骨上棟しました。
鉄骨上棟しました。
・基礎工事が完了し、いよいよ上棟です。
鉄骨を慎重にクレーンで吊り上げ、ハイテンションボルトでしっかりと締めつけます。
-
2015年10月23日
-
基礎配筋工事の様子です。
基礎配筋工事の様子です。
・鉄筋を格子状に組んでいきます。この作業を配筋と言います。
鉄筋を2重に配筋し(ダブル配筋)不動沈下と高耐震性を実現しています。
-
2015年10月2日
-

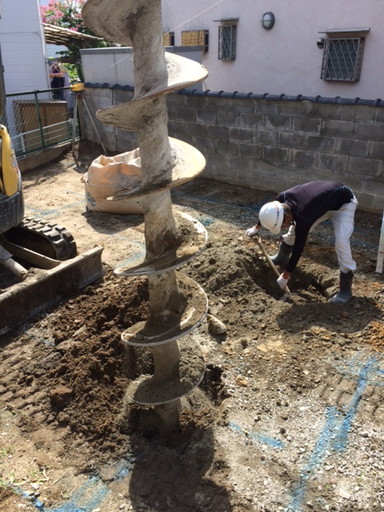

地盤改良工事を行いました。
地盤の長期安定を図るため地盤改良工事を行いました。
-
2015年9月25日
-
地鎮祭を執り行いました。
土地を祝い鎮め、工事の安全と繁栄を祈願いたしました。これより本格的に工事が始まります。
-
2015年9月11日
-
池田市畑で建替え工事がスタート。
大阪府池田市畑で建替え工事が始まりました。敷地面積22.39坪、延床面積22.04坪の2階建て住居です。
これから現場状況をご報告していきます。お楽しみに。
