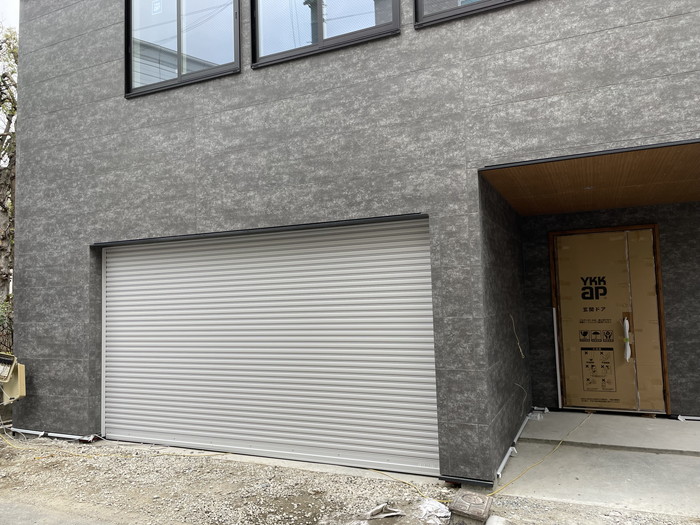

2024年3月25日
-

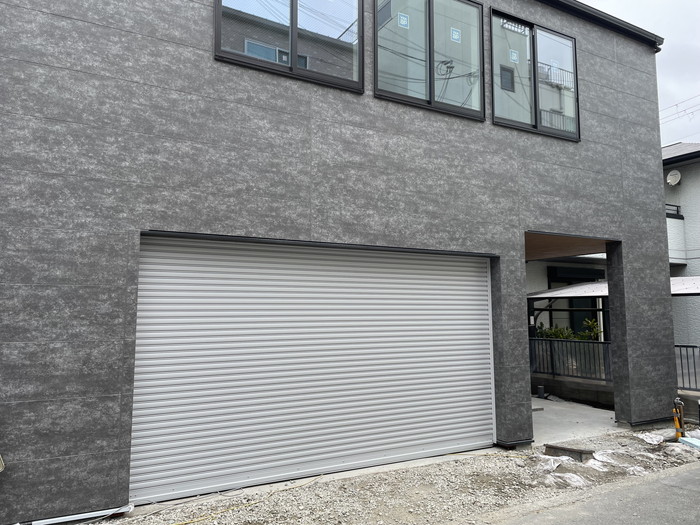

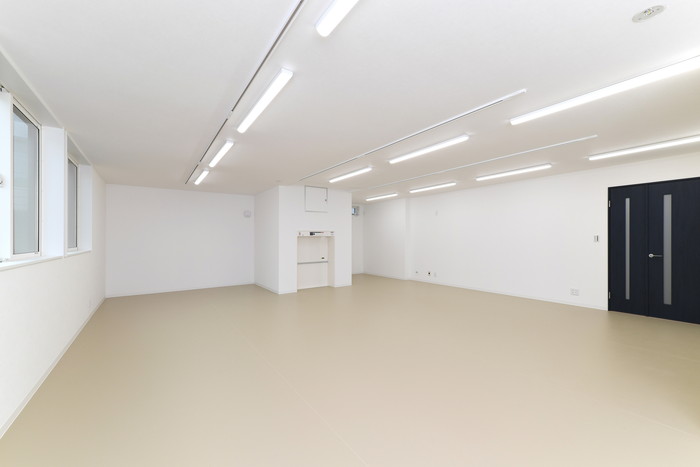

建物が完成いたしました。

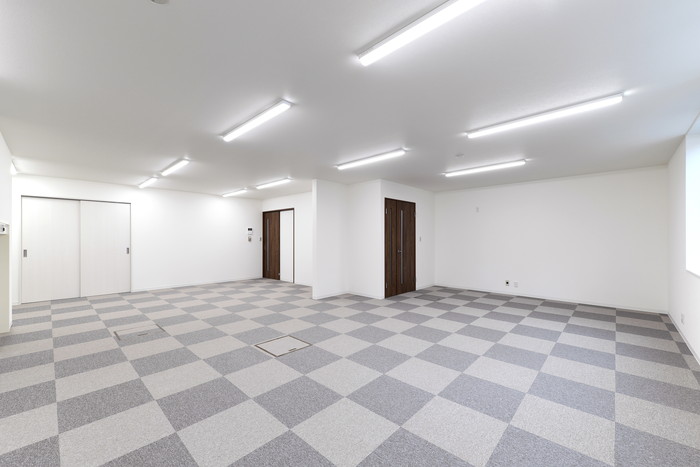

建物が完成いたしました。

完成写真をご覧いただくには
コチラから▶︎
-
2024年3月10日
-

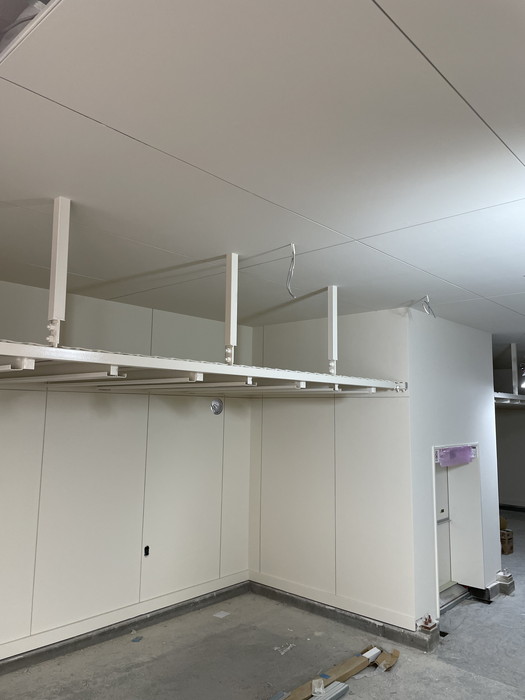

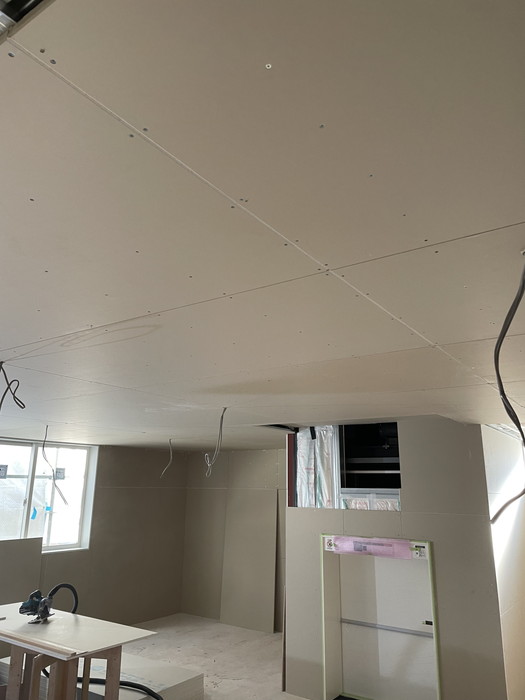

内装クロス仕上げの様子です。
内装クロス仕上げの様子です。
-

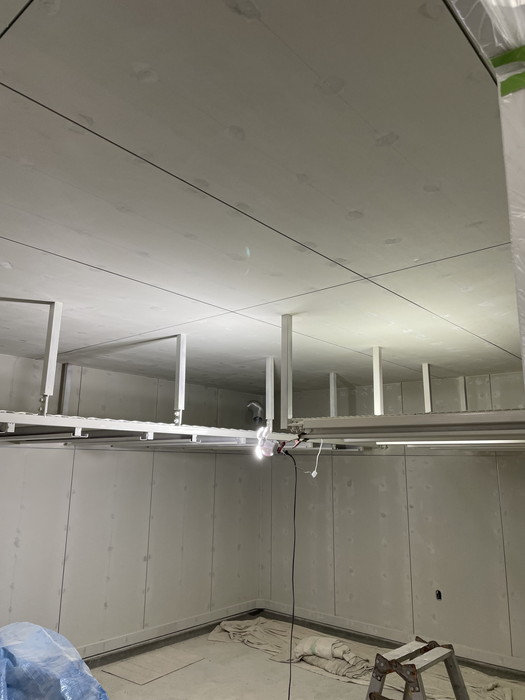

2024年3月7日
-
足場が解体されました。
足場が解体され、シャッター施工も完了しました。
-
2024年3月3日
-

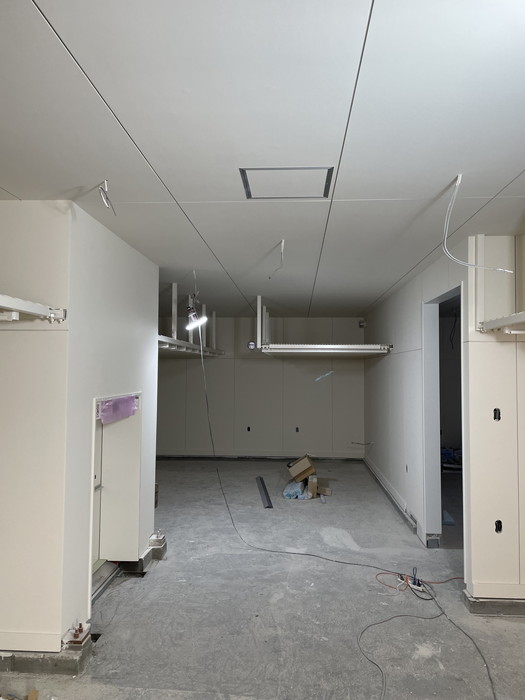

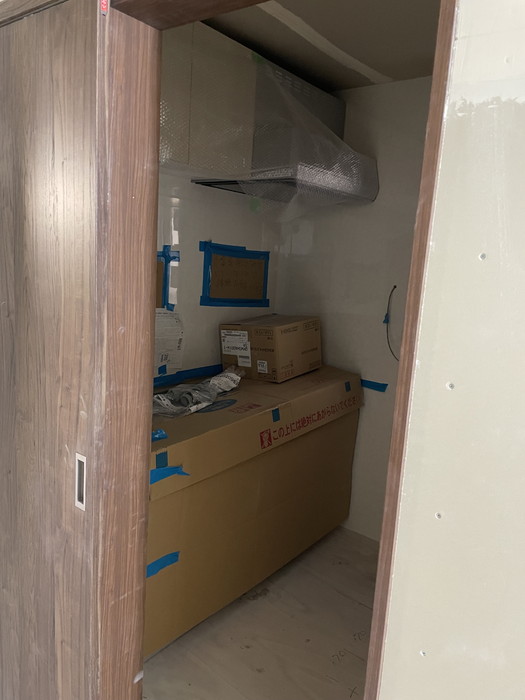

内装工事も終盤を迎えております。
・1階車庫内、作業スペース、階段裏 塗装仕上げ
・キッチン据付
・クロス下地パテ処理状況
-
2024年2月28日
-

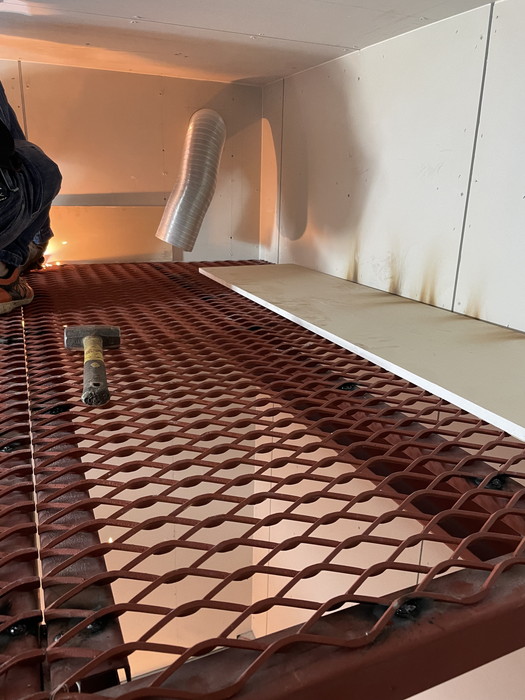

エキスパンドメタル塗装下塗りを行いました。

エキスパンドメタル塗装下塗りを行いました。
-
2024年2月24日
-
エキスパンドメタル取付完了しました。
エキスパンドメタル取付完了しました。
-
2024年2月21日
-

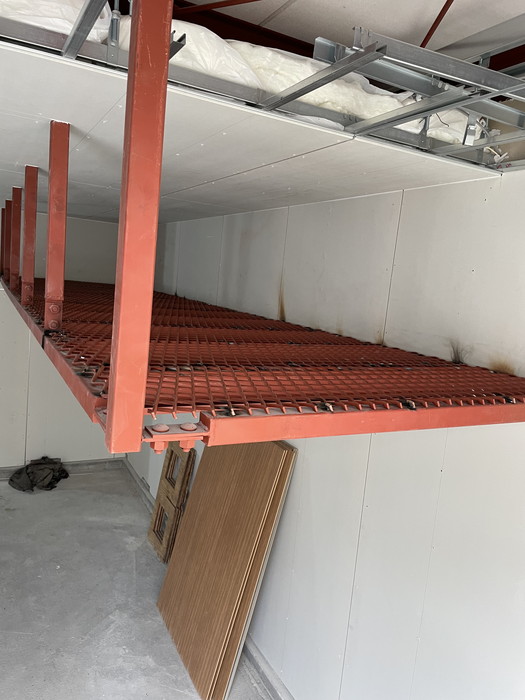

内装工事の様子です。
・内装ボード張り
-
2024年2月18日
-

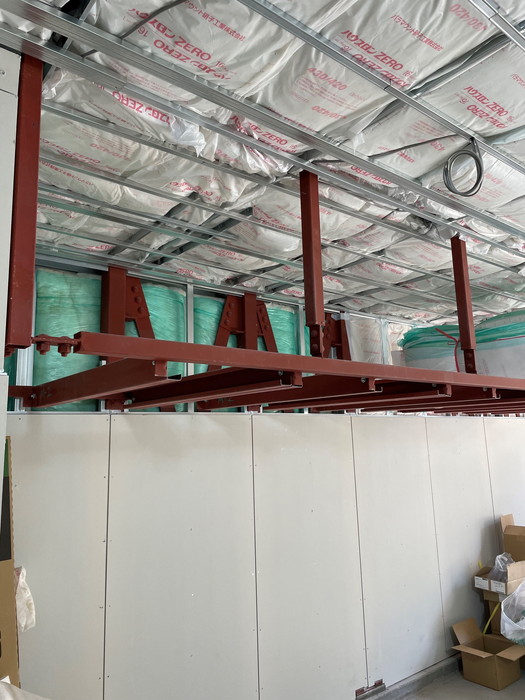

1階の施工状況です。
・エキスパンドメタル下地
・天井 グラスウール入れ
・壁 ケイカル板張り
-
2024年2月14日
-

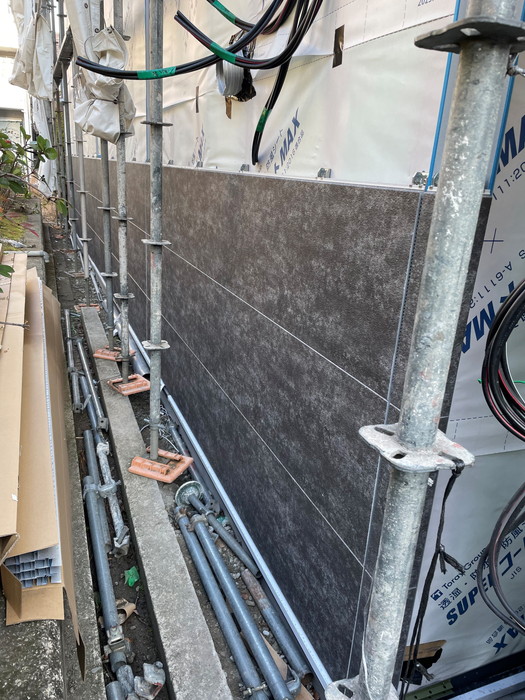

外壁サイディング張り施工状況です。
外壁サイディング張り施工状況です。
-
2024年2月8日
-

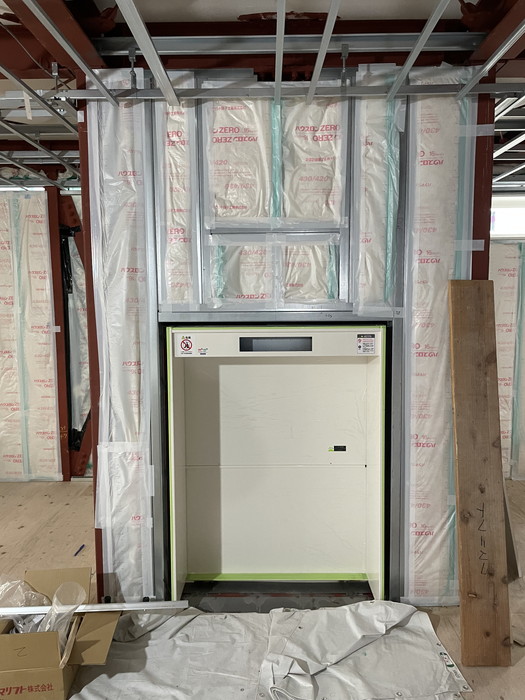

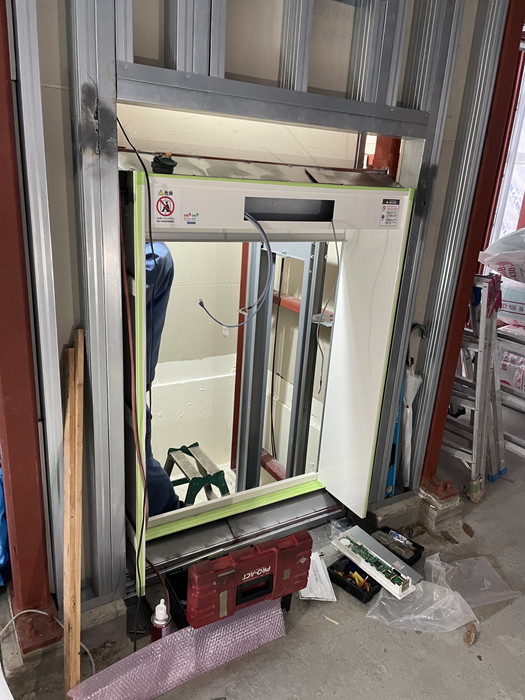

ダムウエーター取付状況です。
ダムウエーター取付状況です。
-
2024年2月5日
-

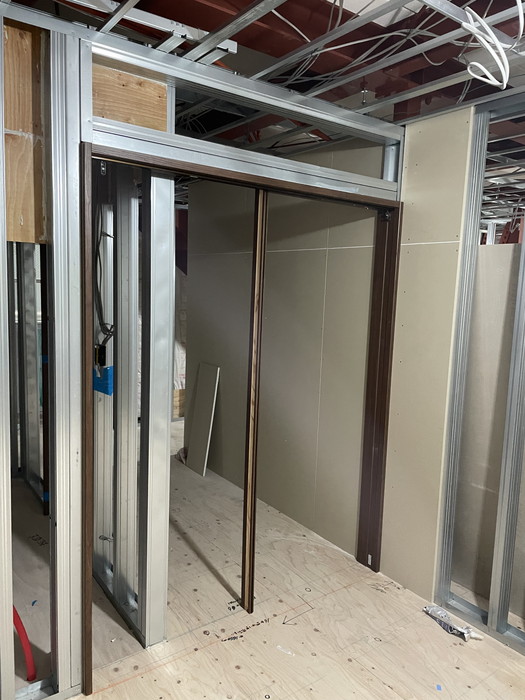

ボード貼り・建具枠取付状況です。
ボード貼り・建具枠取付状況です。
-
2024年1月31日
-

防水下塗り施工状況です。
エレベーターピット塗膜防水下塗り施工状況です。
-
2024年1月28日
-

引き続き、各階工事を行っています。
・2階 軽天壁・天井施工
・3階 軽天天井施工

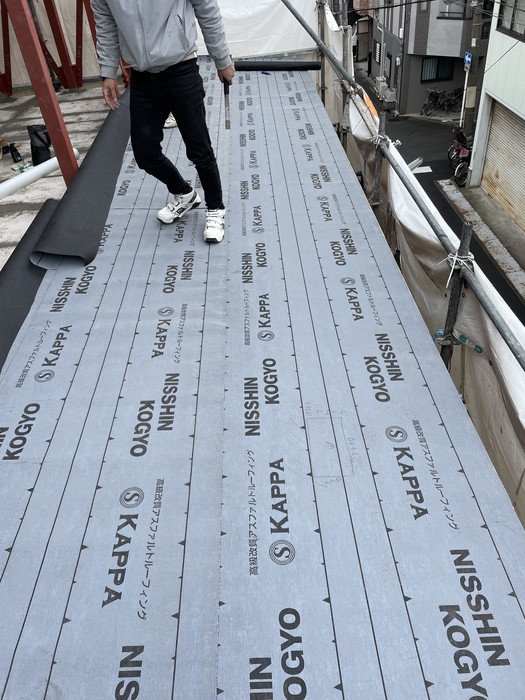

・屋上 防水下地施工
-
2024年1月21日
-

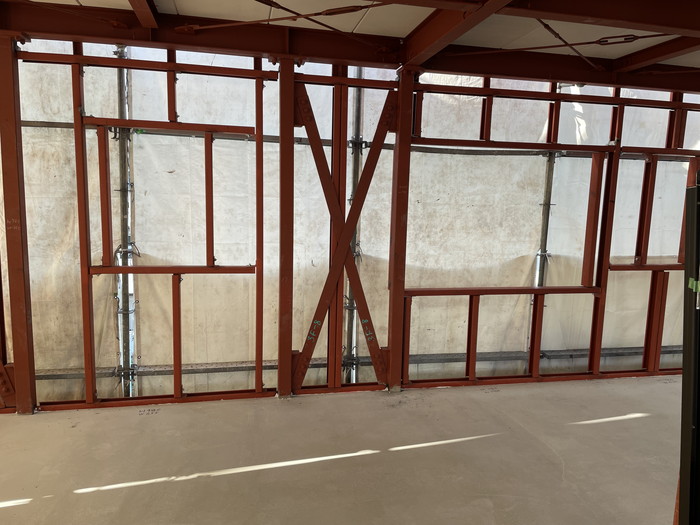

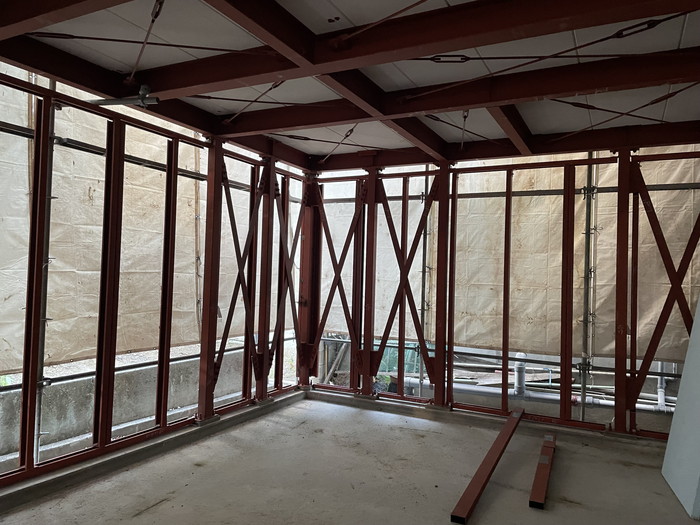

引き続き、内装工事を行っています。

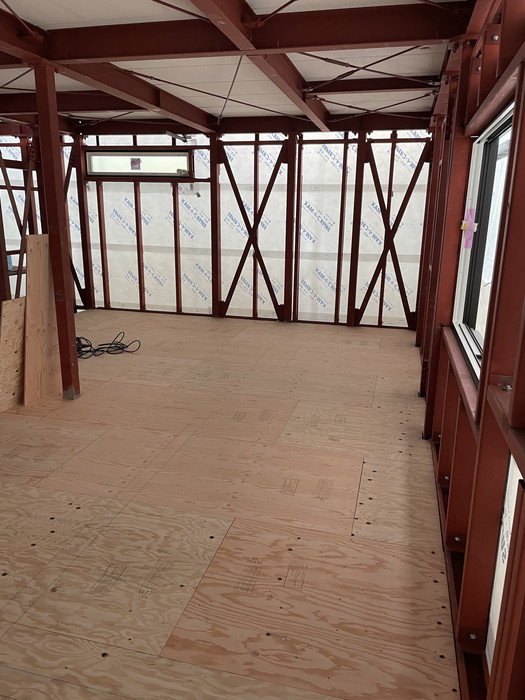

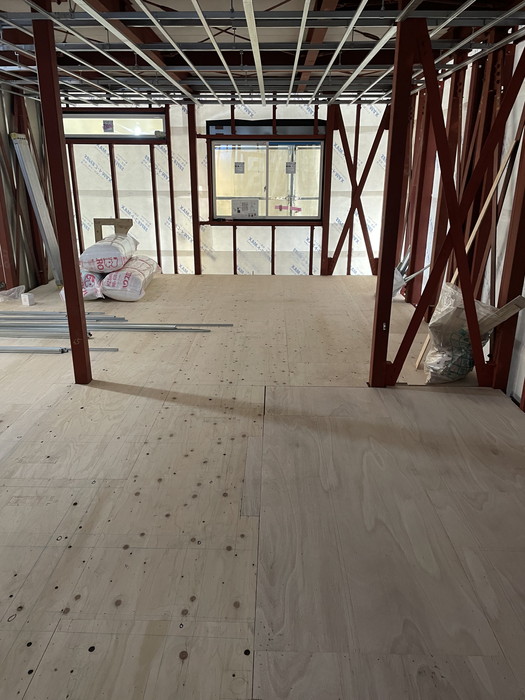

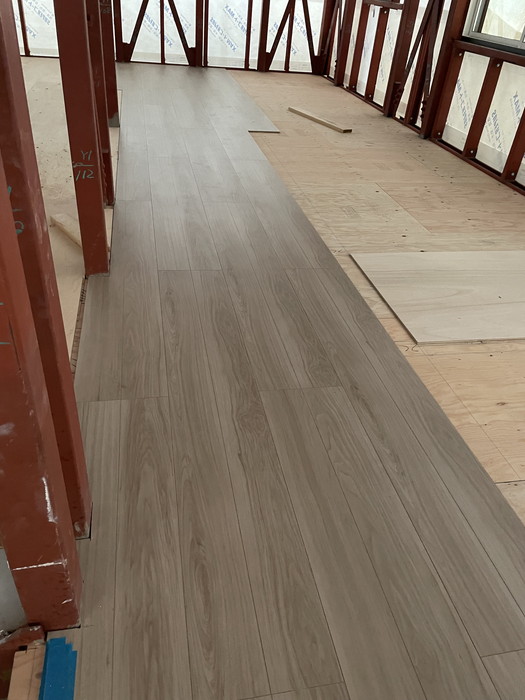

・3階 廊下フローリング施工
・外装建具 ガラス入れ完了
-
2024年1月18日
-

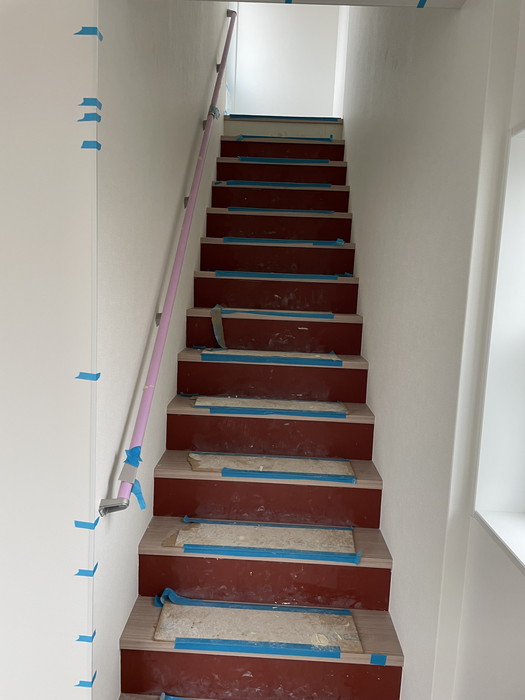

内装工事の様子です。

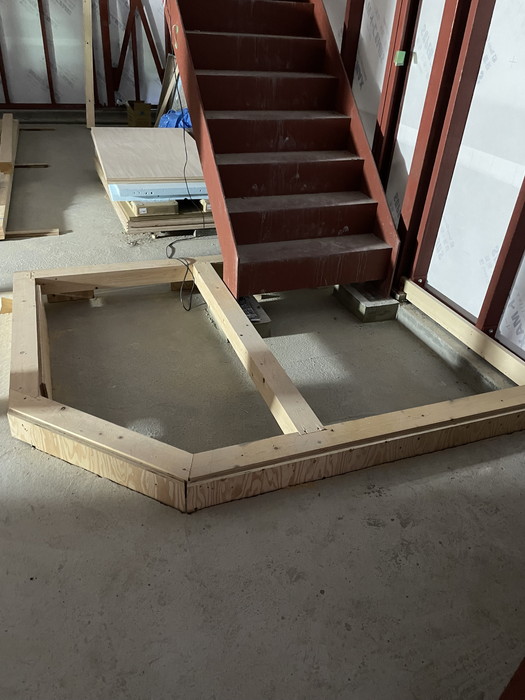

・1階 玄関フロア床組
・2階 万協フロア施工
・3階 フロア捨てばり
-
2024年1月14日
-

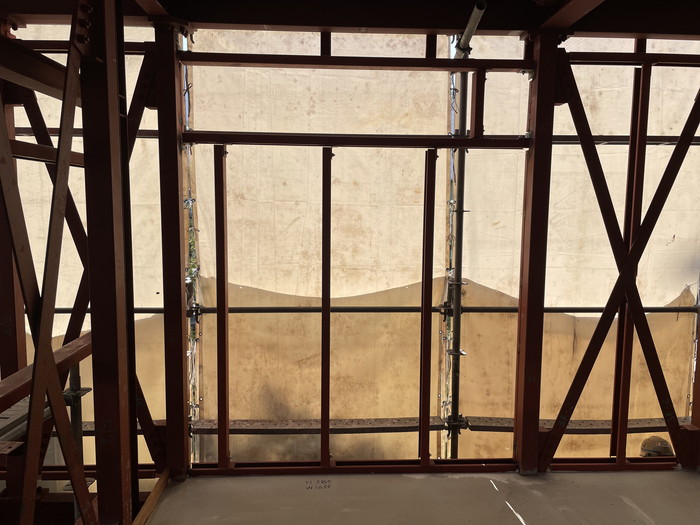

胴縁サッシ開口施工しました。
胴縁サッシ開口施工しました。
-
2024年1月8日
-

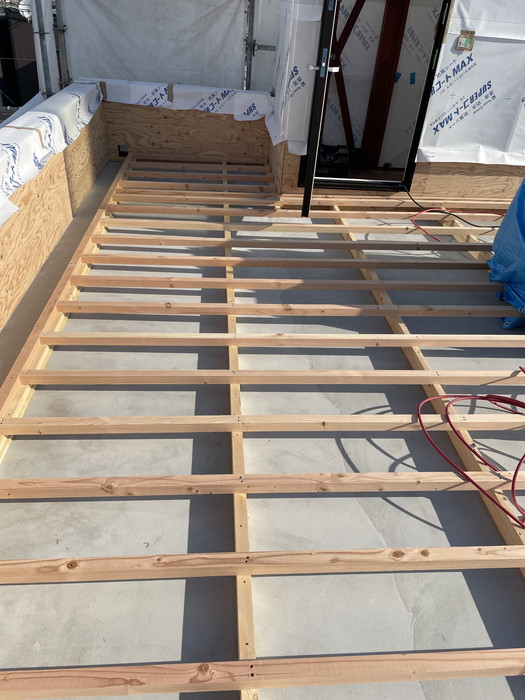

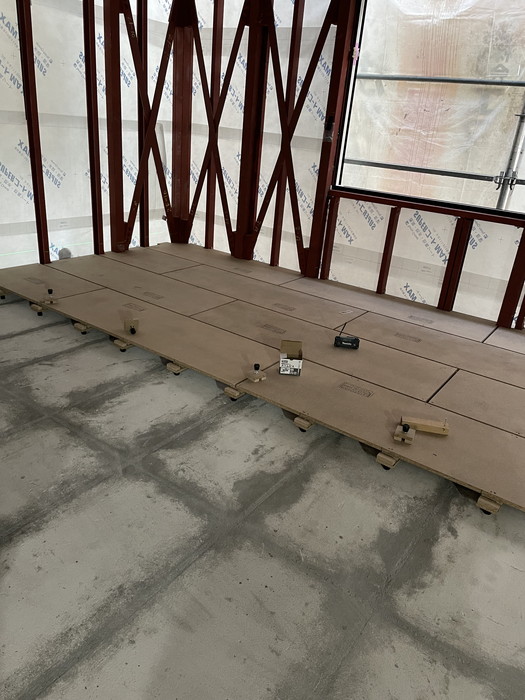

レベリング打設完了しました。
・3階
・屋上
-
2023年12月27日
-
胴縁施工の様子です。
胴縁施工の様子です。
-
2023年12月25日
-
鋼材胴縁施工の様子です。
胴縁施工の様子です。
胴縁施工は、下地材によって壁強度を底上げし、通気性を確保する施工です。壁を支え、建物を守る役目があります。
-
2023年12月21日
-
各箇所の工事の様子です。
・鉄骨タッチアップ
・屋根ルーフィング施工
-
2023年12月17日
-

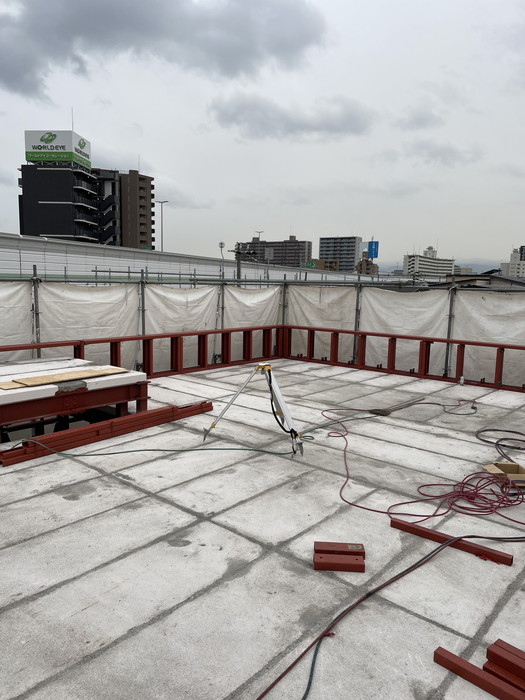

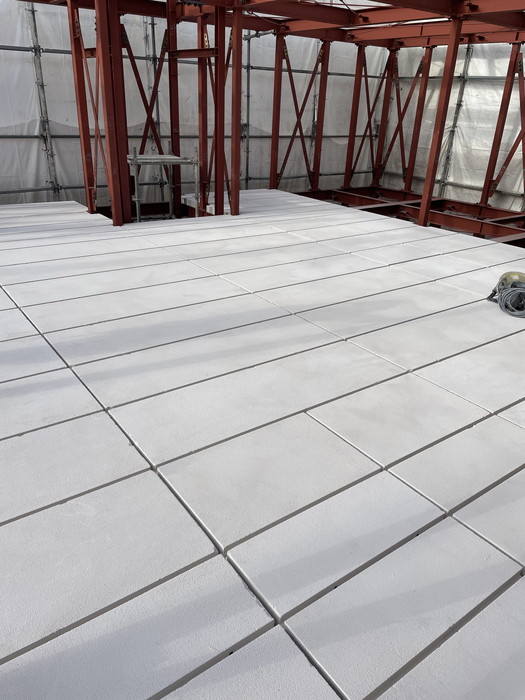

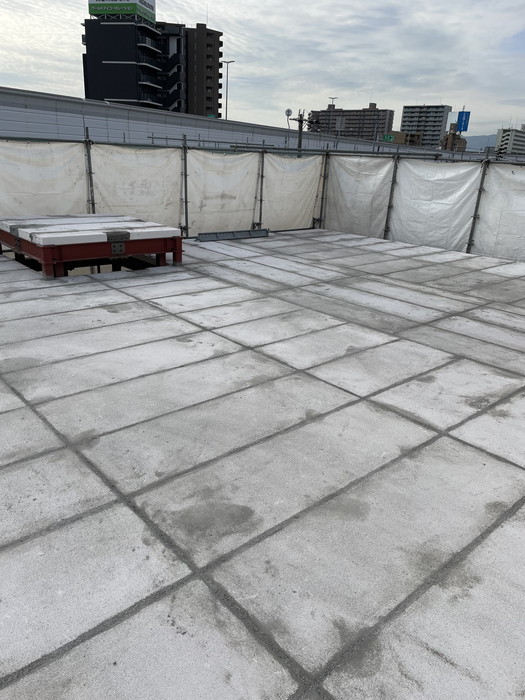

屋上床版ALCの施工が完了しました。

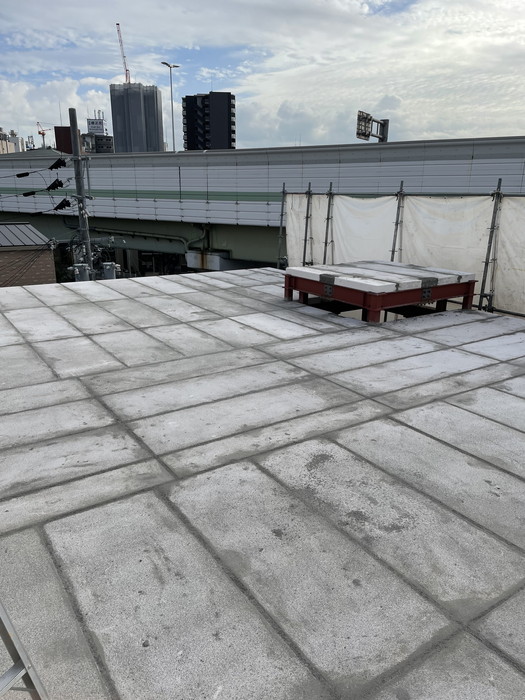

屋上床版ALCの施工が完了しました。
-
2023年12月13日
-

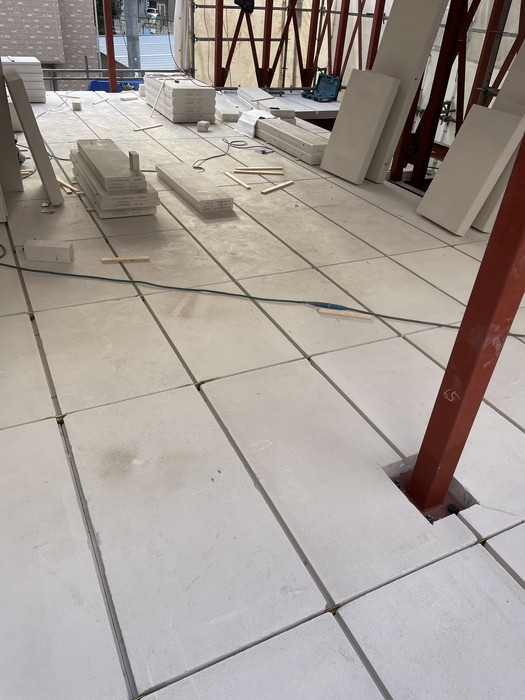

ALC床版施工を行いました。
ALC床版施工を行いました。
-
2023年12月9日
-

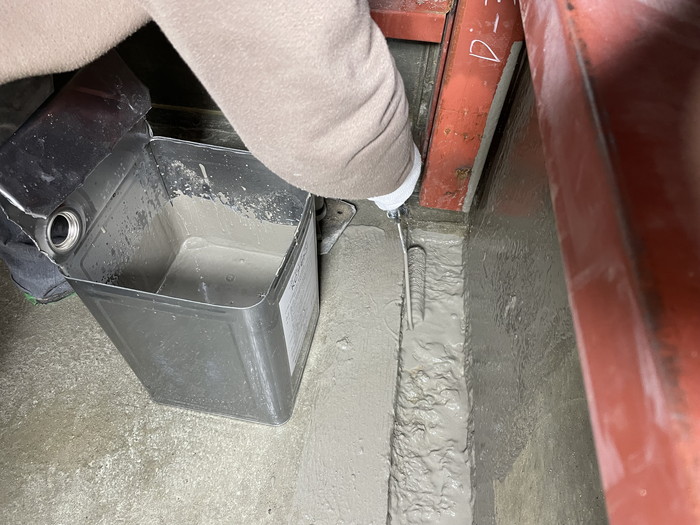

グラウト施工を行いました。
グラウト施工を行いました。
グラウト施工とは、構造部の内部や周辺に固結剤である注入材料(グラウト)を注入することで、建物の安全性を保つためにも大切な工程です。
-
2023年12月3日
-

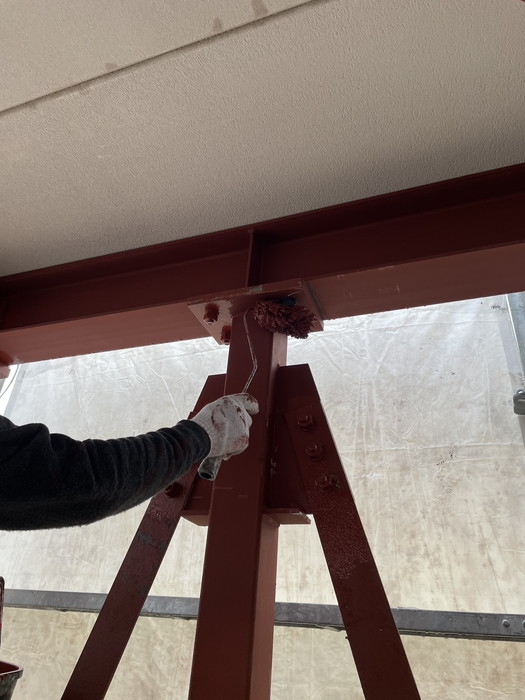

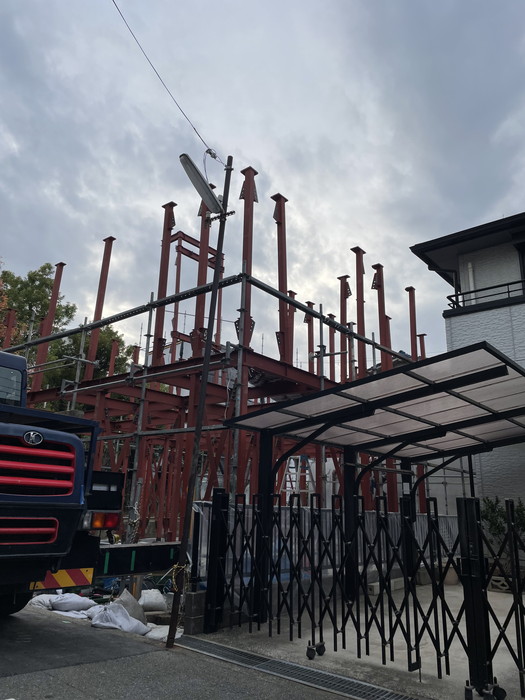

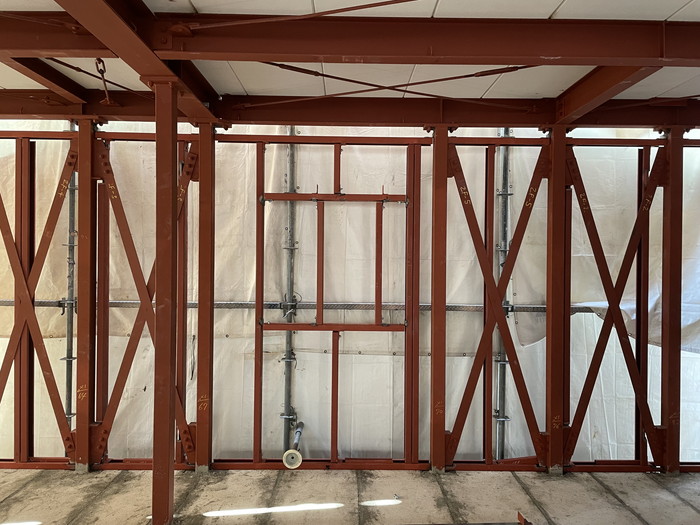

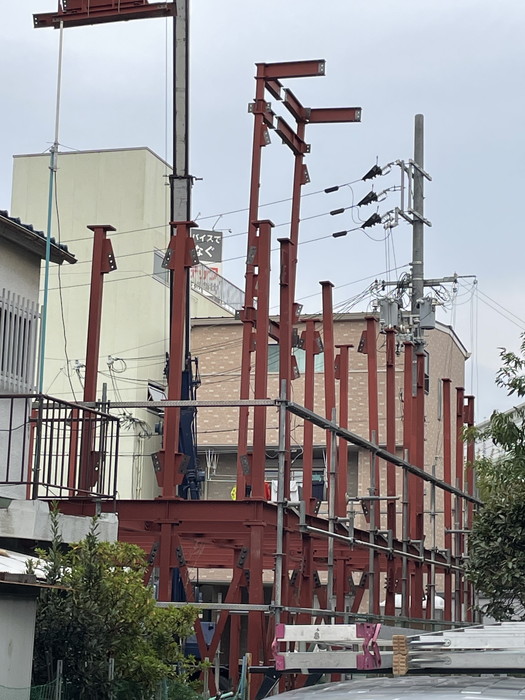

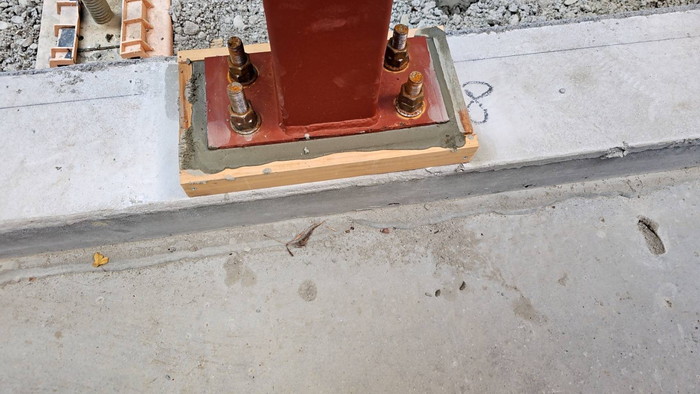

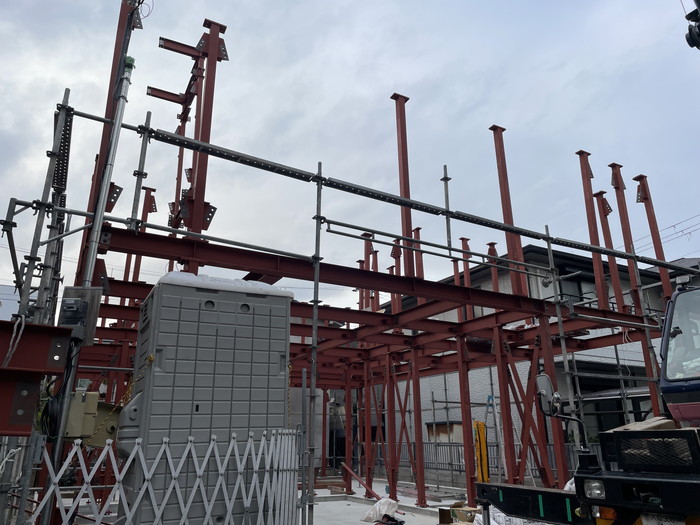

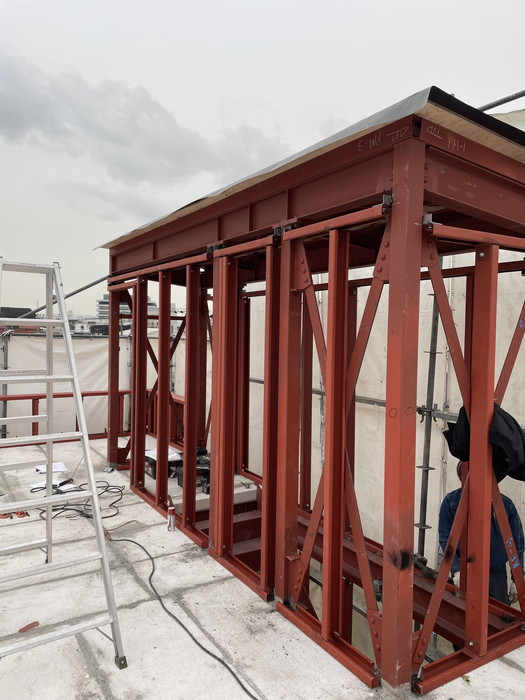

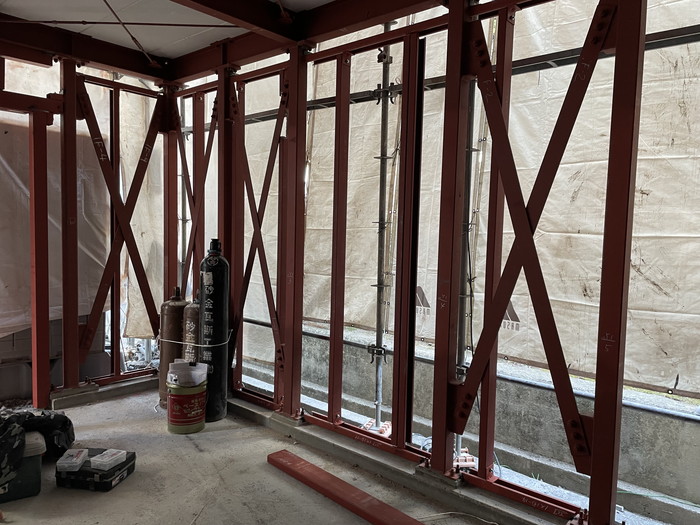

鉄骨建方工事を行いました。
基礎工事が完了して、上棟です。
建物の骨組みとなる鉄骨をハイテンションボルトでしっかりと締めつけ、組み上げていきます。
-
2023年11月29日
-
引き続き各工事が行われています。
・まんじゅう
・先行埋設配管
・先行基礎巾木
-
2023年11月26日
-

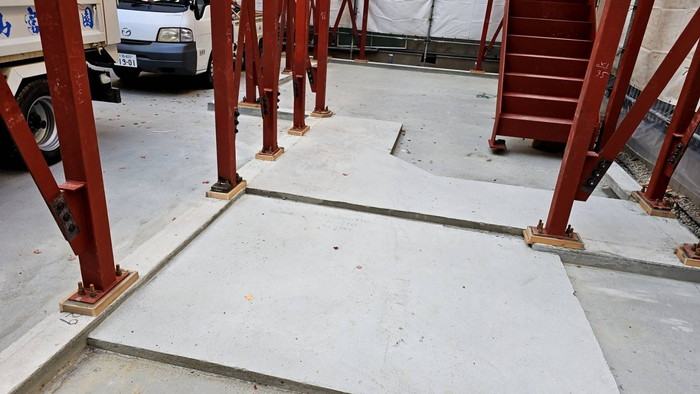

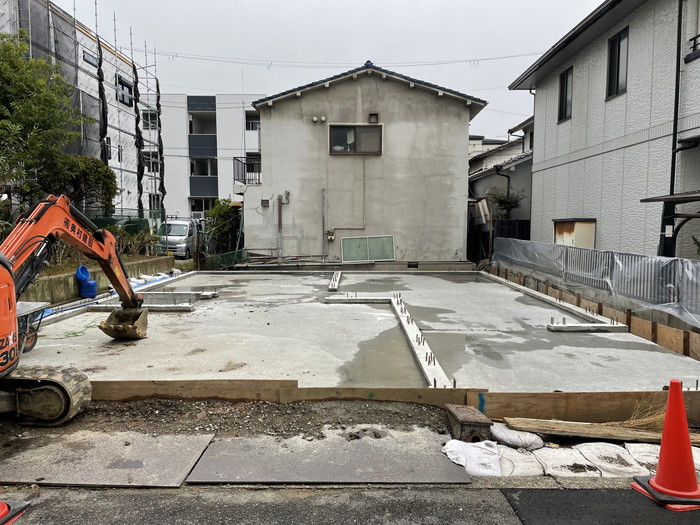

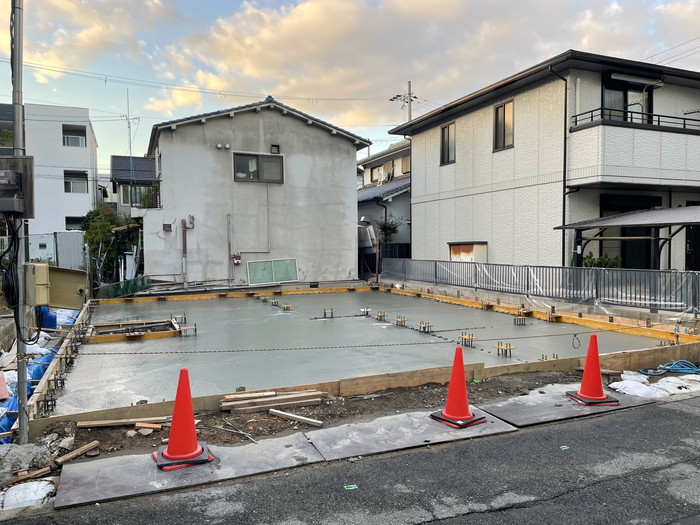

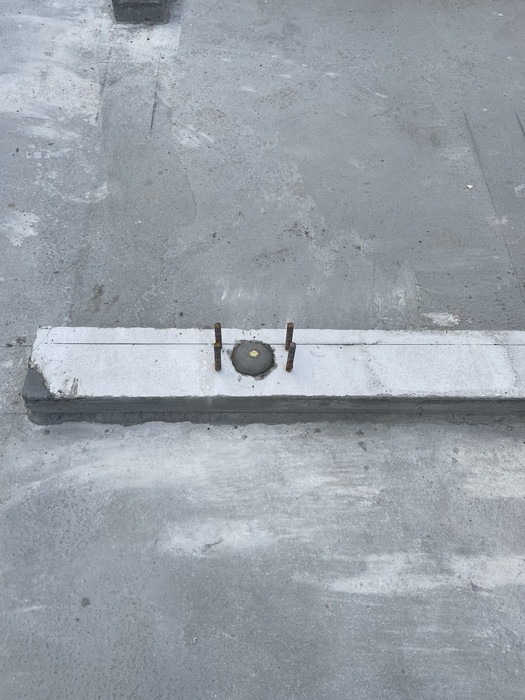

基礎工事が完了しました。
基礎工事が完了しました。
-
2023年11月22日
-

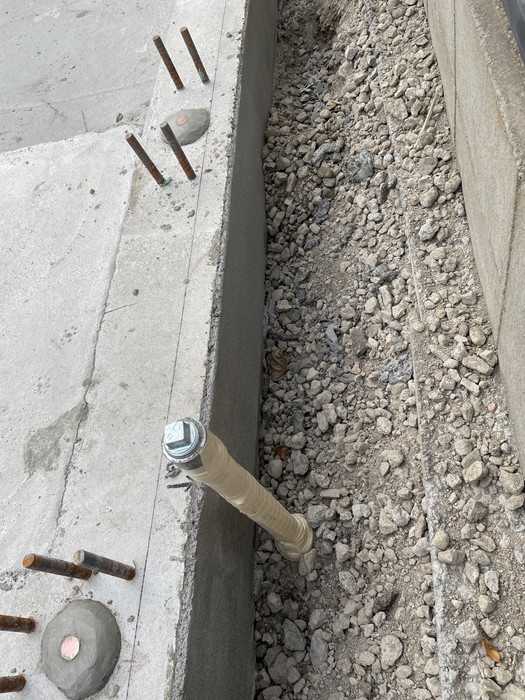

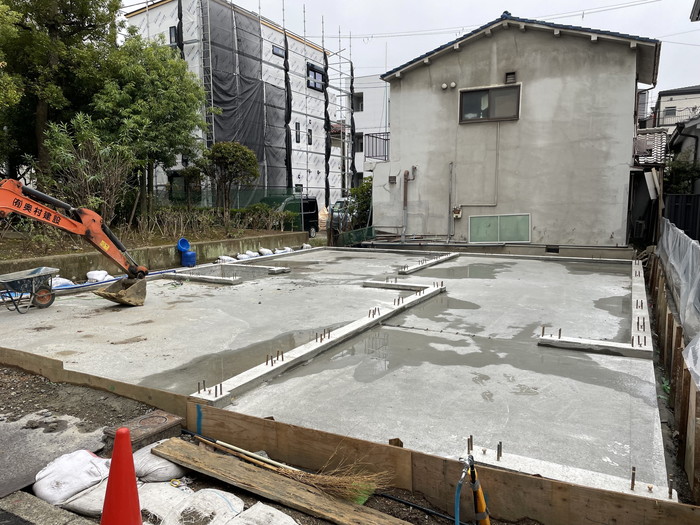

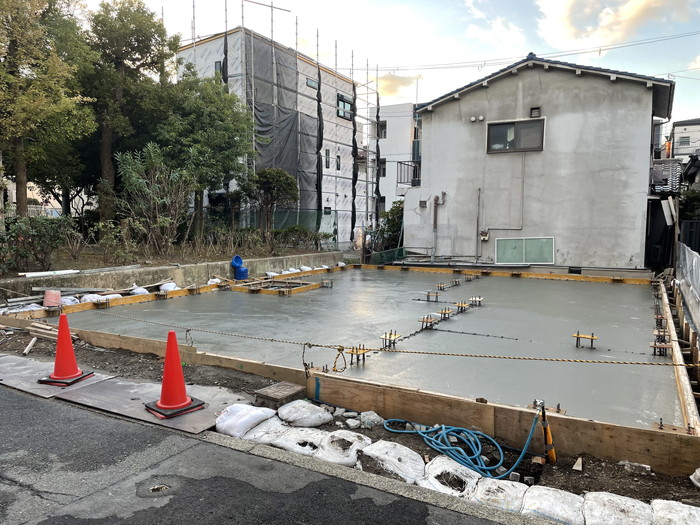

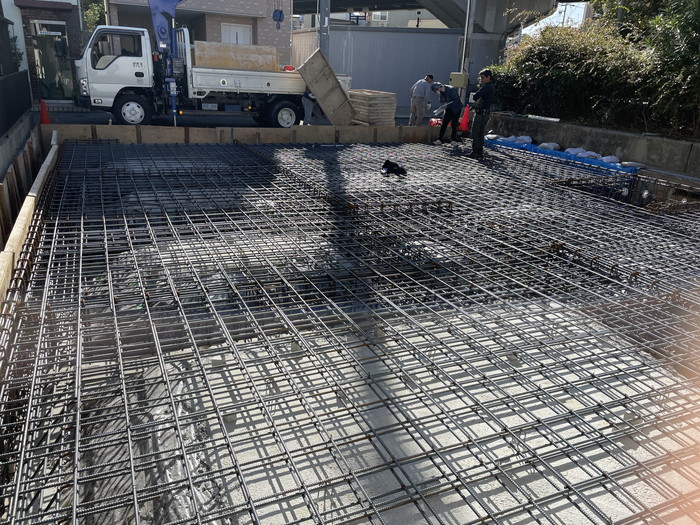

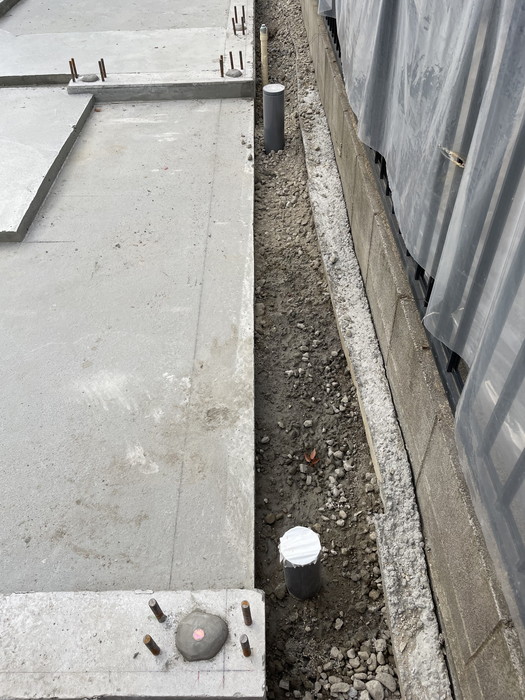

土間コンクリート打設が完了しました。
土間コンクリート打設が完了しました。
土間コンクリートとは、平面的に打設されるコンクリートのことです。
-

2023年11月12日
-
引き続き基礎工事を行っております。

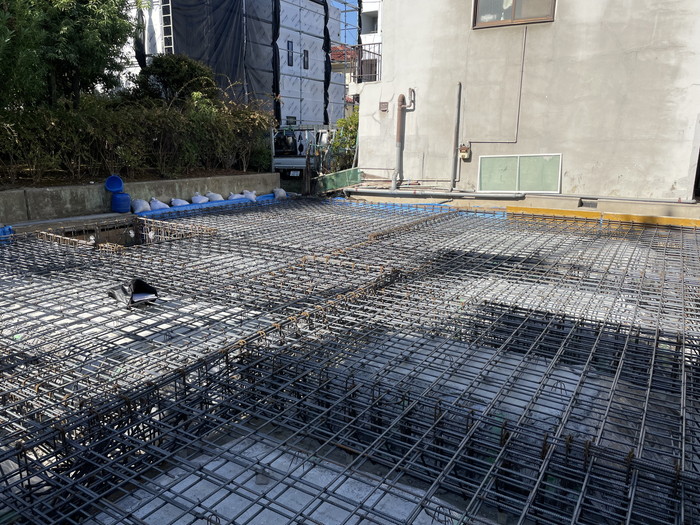

配筋工事の様子です。
-
2023年11月8日
-

基礎工事がスタートしました。

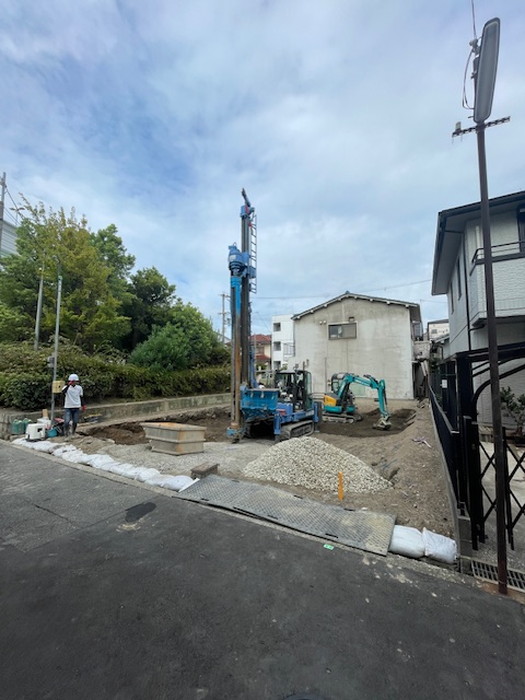

掘方の様子です。
掘方とは、基礎をつくるために地盤を掘削し、高低差をつける工程です。
-

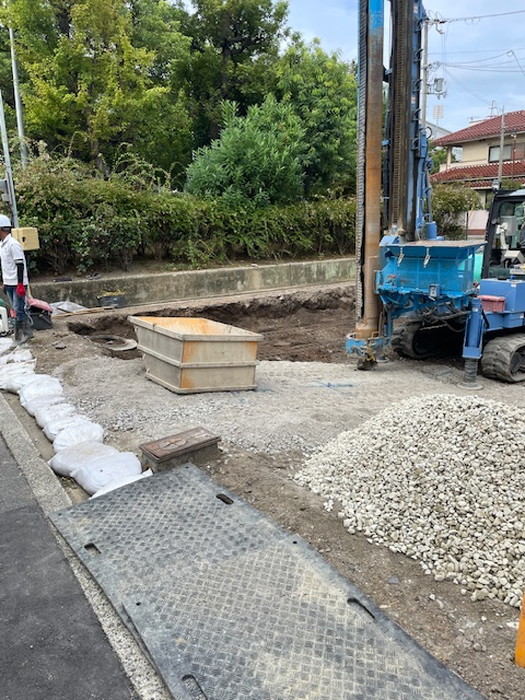

2023年9月28日
-

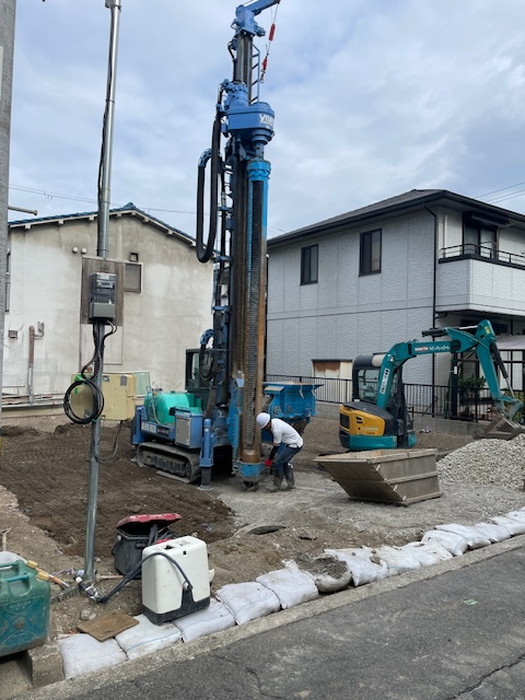

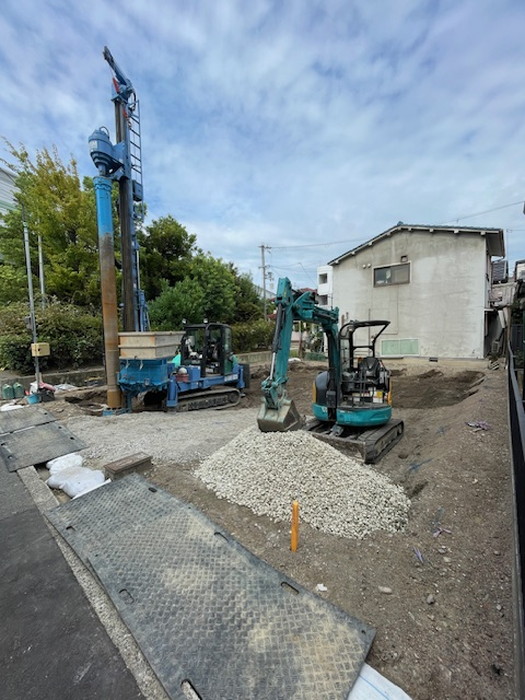

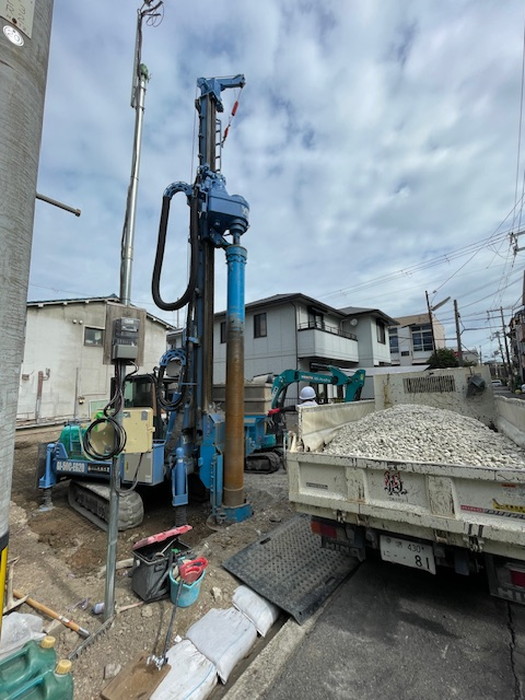

地盤改良工事の様子です。
地盤改良工事の様子です。
-
2023年9月25日
-
大阪市西淀川区で新築工事がスタート!
敷地面積41.85坪、延床面積94.26坪の3階建てビルの建築が始まりました。
これから現場状況をご報告していきます。どうぞお楽しみに!
まずは地鎮祭の様子です。
